設備和管道隔熱的方法
施工前的準備和要求:必須配備保溫層、防潮層、保護層和預制品加工的施工機具;施工場地必須臨時設置供水、供電、消防等設施,且有相應的加工場地,施工機具應匹配合理;保溫層施工前,必須具備下列條件:支承件及固定件就位齊備;設備、管道的支、吊架及結構附件、儀表接管部件等均已安裝完畢;清除被保溫設備及管道表面的油污、鐵銹及其他雜物;對設備、管道的安裝及焊接、防腐等工序辦妥交接手續。
隔熱層的施工,硬質隔熱材料施工常用的硬質隔熱材料有軟木、膨脹珍珠巖、膨脹蛭石、聚苯乙烯泡沫塑料、硬質聚氨酯泡沫塑料等。這類材料質地較硬、彈性較小,具有一定的抗壓強度,一般制作成板材和管殼形。敷設隔熱層時,可用制成的管殼型材,也可將板材割成所需要的形狀使用。在包扎隔熱材前,應預先清洗管道和設備表面的銹層、污垢和油脂,再涂上一層瀝青油或紅丹漆,形成防銹層后再敷設隔熱材料。方法如下:先將瀝青加熱至黏糊狀,再將隔熱的型材蘸上瀝青并砌敷在管道或設備的表面上。砌敷時應錯縫排列,并在接縫處填以瑪蹄脂。第一層砌好后涂以熱瀝青,再用同樣方法砌敷第二層、第三層等,直至達到所要求的厚度。隔熱層外表還需敷設防潮層,通常采用的防潮層材料有瀝青瑪蹄脂平玻璃布、瀝青油氈及塑料薄膜等。最后還應再在隔熱層外面包裹保護層。

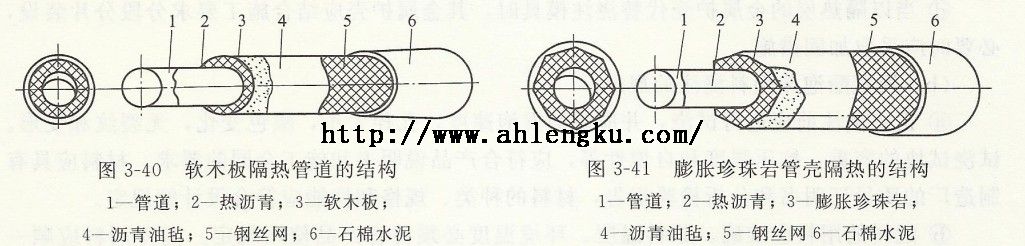

直徑較大的冷藏設備和管道,可用板材加工成模型塊進行包扎,并用黏結劑黏合接縫,再用鍍鋅鋼絲網或鋼帶綁扎(間距為20()~400mm),然后再做防潮層和保護層。用軟木板材制作的管道隔熱結構如圖3—40所示。直徑小于300mm的設備和管道,常用隔熱材料制成的半圓形管殼制品直接合扣上,外扎鍍鋅鋼絲網,管殼內徑應與管道或容器外徑一致,并用黏結劑黏合接縫,再做防潮層和保護層。用膨脹珍珠巖管殼制作的管道隔熱結構如圖3—41所示。對于大面積平壁隔熱可以直接用板材粘貼,并要求每層接縫應相互錯開,如制冰池、立式蒸發器箱體等。用軟木板材制作的鹽水蒸發器隔熱結構如圖3—42所示。
軟質材料施工軟質隔熱材料材質柔軟,富有彈性,不能抗壓,大多都做成卷材,如牛毛氈、羊毛氈、礦渣棉氈、玻璃棉氈和巖棉氈;也可做成管殼制品如巖棉管殼等。用隔熱卷材施工時,應將氈狀材料剪成200~300mm寬的帶,以螺旋方式纏繞在管道或圓形設備上;也可以截取合適長度,以原幅寬平包。簡體設備兩側封頭施工時,可在簡體外壁或氈狀材料內側涂一排寬100mm、間隔150mm的熱瀝青,以便貼緊固定。同時用鍍鋅鋼絲網或鋼帶邊纏邊壓邊包扎。對于直徑小于350mm的管道隔熱,可選用棉氈管殼制品,管殼內徑應與管道外徑一致,張開管殼切口部直接套在管道上,施工方便。
設備和管道隔熱施工完畢后,再敷設防潮層。對于室外設備和管道,可采用油氈、聚乙烯塑料布、復合鋁等防潮片材,要求鋪設平整,搭接寬度為40mm,搭口并用瀝青或黏結劑貼牢,再在外面用鋼絲或鋼絲網捆扎,或者用油氈作為防潮層,再抹石棉水泥保護層;對于室外設備和管道,可以采用聚乙烯塑料布直接纏繞在隔熱材料表面作防潮層。用兩層巖棉氈隔熱管道的結構如圖3—43所示。
- 相關文章:
空調安裝的那些門道 (2015-7-14 22:1:19)
安裝冷卻塔步驟 (2015-4-2 20:14:44)
冷庫室外機安裝位置應如何選擇 (2015-3-29 13:6:43)
冰柜安放應注意哪些事項? (2015-3-23 19:43:3)
氨制冷系統中管道安裝時的注意事項 (2015-3-12 22:54:45)
其他制冷設備故障的緊急停機處理 (2014-2-7 9:30:20)
中壓制冷設備的運行操作 (2014-1-30 9:32:37)
制冷設備隔熱層澆注施工的方法 (2014-1-13 9:58:11)
中間冷卻器如何布置 (2014-1-9 9:55:23)
氨液分離器如何布置 (2014-1-8 9:40:25)
高、低壓儲液器如何安裝 (2014-1-7 11:23:57)
冷風機如何安裝 (2014-1-6 13:45:46)
- 留言列表:
