立式殼管式冷凝器的安裝注意事項
立式殼管式冷凝器一般安裝在室外,利用冷凝器的循環水池作為基礎,因此安裝位置較高,有利于氨液順利地流到高壓儲液器。
①安裝前的準備工作立式冷庫用冷凝器與水池的連接方法較多,最常見的是預埋錨鐵或預圖3-9預埋錨板的水池和過渡連接件埋地腳螺栓。水池上的預埋錨鐵是焊有螺紋鋼錨鉤的鋼板,在澆注水池時將其埋在水池上表面。安裝時,立式冷凝器與水池的過渡連接件常用槽鋼制作,如圖3—9所示。如果立式冷凝器基礎是預埋地腳螺栓,則在安裝以前必須認真復核地腳螺栓的間距和對角線的距離,確認無誤后才能安裝。在立式冷凝器安裝前,應根據設備布置圖確認立式冷凝器安裝的管口方位,清除水池上表面凸瘤,預埋錨板水池應彈出對中墨線,并刮凈錨板,準備若干厚薄不等的墊板,根據立式冷凝器的重量,準備相應的起重機具。
②立式冷凝器的就位,檢查混凝土或鋼架基礎合格后,即可將冷凝器吊裝就位,再進行找正。由于立式冷凝器安裝在室外,通常很難利用建筑物來承受吊裝,而且不論立式冷凝器大小起吊全高均為6.5m左右,所以通常選用汽車吊來完成吊裝工作,以提高安裝的工作效率,此外,用抱桿來吊裝立式冷凝器,也是常用的方法。

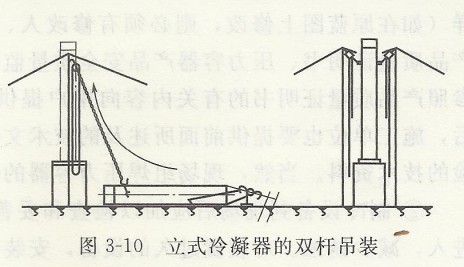

用抱桿吊裝的方法較多,可用單桿、人字抱桿和雙桿吊裝,在確定吊裝方案時,通常應考慮如場地、基礎高度、抱桿高度等問題。采用雙桿吊裝,其抱桿的高度可低于立式冷凝器起吊全高,如圖3—lO所示。在雙桿吊裝時,用兩只起吊葫蘆牽引,再用一只葫蘆牽制,相互之間默契配合,保證牽引同步收放交替。所選用起重葫蘆的起升高度和鋼絲繩吊索的長度應進行核算,保證吊裝一步到位。如果葫蘆要放單鏈起重,應注意葫蘆的起重量為原額定起重量的二分之一,且保證單個葫蘆的起重量為設備起吊總重量。另外值得提醒的是,在起吊時應預先掛好兩方向的垂線,以備就位時找立式冷凝器的垂直度用。當吊裝的立式冷凝器位于水池基礎正上方時,按墨線擺正在槽鋼上方。
③立式冷凝器的垂直度找正立式冷凝器應安裝垂直,全長允許偏差不超過5mm,可利用線錘作為垂直基準,利用撬杠進行調整,需要時可加入墊板。找正后,擰緊地腳螺栓,并將過渡連接件連同墊板與錨鐵一起焊死。

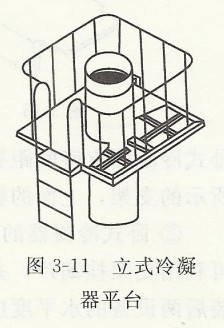

④立式冷凝器平臺的制作,立式冷凝器為了操作和檢修,通常要制作操作平臺。操作平臺包括平臺、欄桿和爬梯三部分,框架的大小以四周留60cm通道為宜,扶梯的寬度約50~55cm,欄桿的高度約90~1 00cm,通道上覆上防滑鋼板,如圖3—11所示。操作平臺形式按冷凝器的臺數及安裝形式的不同而不同,制作安裝時可根據具體形式按標準圖選用。在制作平臺框架時考慮到方便和安全,平臺的框架制作可在水池上方立式冷凝器下部焊接組裝,然后再將平臺的框架沿立圖3—11立式冷凝器平臺式冷凝器簡體向上吊至簡體上的四個短節處進行組對焊接。平臺制作完畢后,將各立管上端的分水頭裝上。
- 相關文章:
冷凝器的檢修 (2014-3-12 15:12:10)
冷凝器的維護保養 (2014-3-2 8:30:36)
油分離器和冷凝器的運行操作 (2014-1-29 9:16:55)
臥式殼管式冷凝器如何安裝 (2014-1-6 9:23:47)
2000噸冷庫采用什么冷卻方式比較好 (2013-11-23 18:35:57)
判斷制冷系統是否存在不凝性氣體和處理方法 (2013-10-31 10:32:42)
小型制冷機空氣冷卻器的研究2 (2013-8-6 0:40:4)
小型制冷機空氣冷卻器的研究1 (2013-8-5 21:56:40)
小型制冷機的冷凝器20 (2013-8-5 10:31:16)
小型制冷機的冷凝器18 (2013-8-5 8:54:52)
小型制冷機的冷凝器9 (2013-8-4 16:58:54)
小型制冷機換熱設備的效率指標和技術特性2 (2013-8-3 20:50:42)
- 留言列表:
