冷庫壓縮機安裝前應做哪些準備工作
冷庫制冷壓縮機通常有活塞式和螺桿式兩種機型,安裝方法基本相同。(1)基礎的檢查,基礎主要承受制冷壓縮機本身重量的靜載荷和制冷壓縮機運轉部件的動載荷,同時吸收和隔離由動力作用產生的振動;不允許發生共振,并且要耐潤滑油的腐蝕。因此,設備的基礎要有足夠的強度、剛度和穩定性,不能發生下沉偏斜等現象。在制冷壓縮機安裝前,應對基礎進行仔細檢查,發現問題要事先進行處理。

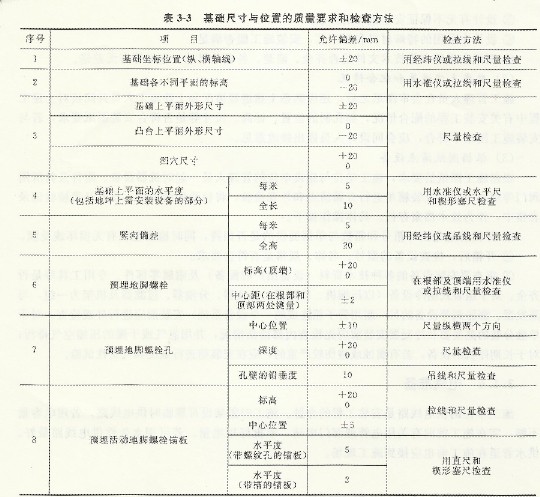

制冷壓縮機基礎一般由土建單位施工,向安裝單位移交前必須共同檢查。安裝單位進行驗收,確認合格后,才能進行下一工序的安裝。基礎檢查的內容有:基礎的外形尺寸、基礎平面的水平度、中心線、標高、地腳螺栓孔的深度和間距、混凝土內的埋設件等。其驗收標準和檢查方法如表3—3所示。基礎四周的模板、地腳栓孔的模板及孔內的積水等,應清理干凈。對二次灌漿的光滑基礎表面,應用鋼釬鑿出麻面,以使二次灌漿與原來基礎表面接合牢固。
(2)基礎的處理基礎經檢查如發現標高、預埋地腳螺栓、地腳螺栓孔及平面水平超過允許偏差時,必須采取必要的措施,處理合格后再進行驗收。具體措施如下:①基礎的標高不符合要求。標高不符有兩種現象,即過高和過低。如標高過高時,可用鏨子鏨低;標高過低時,可在原基礎平面上鏨成麻面,用水沖洗干凈后再補灌混凝土。②地腳螺栓孔位置偏移。預埋地腳螺栓如有孔的偏差較小時,可用氣焰將螺栓烤紅后調整到正確位置;偏差過大時,可在螺栓孔周圍鑿一定深度后,將螺栓割斷,按要求尺寸再搭焊一段。③當基礎中心偏差過大時,可考慮改變地腳螺栓的位置來調整。④如基礎平面水平度超過允許偏差時,應由土建施工人員進行修整,使水平度超差范圍達到標準要求的5%以內。
- 相關文章:
壓縮機潤滑裝置的修理 (2014-3-10 12:28:17)
壓縮機軸封的修理 (2014-3-9 10:47:55)
活塞銷和連桿的測量 (2014-3-8 10:47:25)
活塞式冷庫壓縮機拆卸步驟 (2014-3-7 19:58:10)
制冷壓縮機的檢修 (2014-3-4 20:10:16)
制冷壓縮機濕沖程的調整 (2014-2-21 19:34:52)
活塞式氟里昂制冷壓縮機的運行操作 (2014-1-26 12:53:35)
螺桿式制冷機組制冷劑的充灌 (2014-1-23 9:29:35)
制冷壓縮機安裝時水平度如何調整 (2014-1-3 12:38:28)
制冷壓縮機的安裝步驟 (2014-1-3 8:36:46)
12HP壓縮機故障 (2013-11-25 21:29:32)
壓縮機曲軸箱滑油平衡管 (2013-8-26 20:51:40)
- 留言列表:
